23亿 3000吨/日垃圾焚烧项目特许经营将于9月招标
发表日期:2026/6/12 17:13:06 兰格钢铁 兰格钢铁网

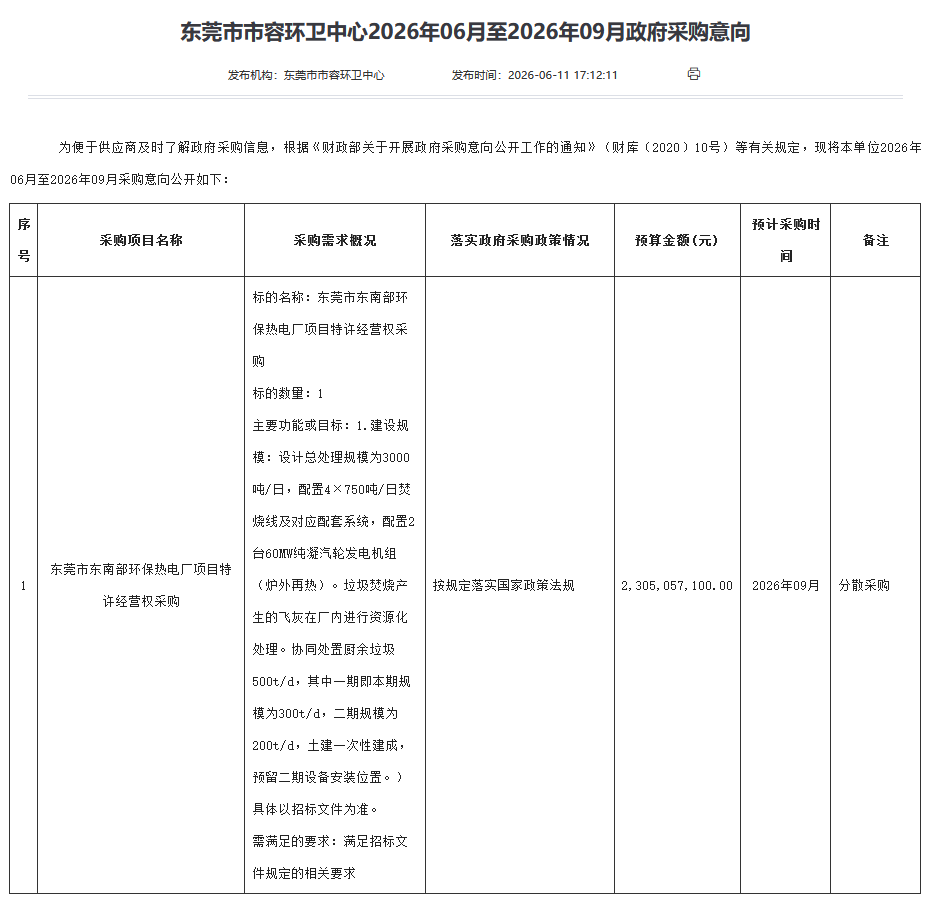

6月11日,东莞市市容环卫中心发布东莞市东南部环保热电厂项目特许经营权采购意向。项目预算金额2305057100.00元,预计于2026年9月招标。

本项目设计总处理规模为3000吨/日,配置4x750吨/日焚烧线及对应配套系统,配置2台60MW纯凝汽轮发电机组(炉外再热)。垃圾焚烧产生的飞灰在厂内进行资源化处理。协同处置厨余垃圾500t/d,其中一期即本期规模为300t/d,二期规模为200t/d,土建一次性建成,预留二期设备安装位置。

根据2026年4月公开的《东莞市生活垃圾焚烧处理设施专项规划(2026-2035年)(征求意见稿)》,目前东莞市已建成5座环保热电厂,总设计处理能力达14750吨/日。2025年,全市环保热电厂入厂垃圾量约为16575吨/日,基本处于焚烧最大处理能力的临界值。现有设计处理能力为14750吨/日,按含水率10%考虑,最大处理能力可达16859吨/日,现有能力已接近饱和。

根据规划,厚街环保热电厂一期、二期将实施关停拆除,不再承担垃圾焚烧处置任务。项目拆除后,东莞市总设计处理能力将降至12750吨/日。

2030年及2035年,东莞市新增生活垃圾入炉量预计达30240吨/日,现有焚烧富余能力明显不足,缺口需通过新建焚烧设施解决。规划新建东南部(3000吨/日)、西南部(3000吨/日)两大项目,总投资超54亿元。

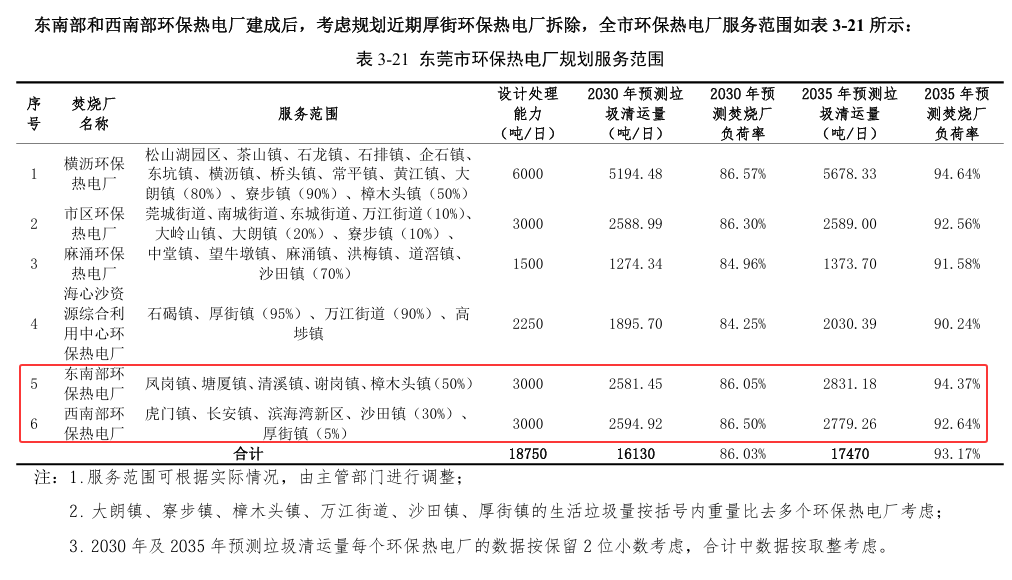

目前东莞环保热电厂情况及2025年实际处理量如下:
